Dzieje się na węźle w Mistrzejowicach. Nasuwanie estakady w kierunku Warszawy zakończone [WIDEO]

Ten tekst przeczytasz w 4 minuty
22 września 2025, 09:43
Budowa Węzła Mistrzejowice
Dzieje się na węźle w Mistrzejowicach. Estakada w kierunku Warszawy połączona [WIDEO]/GDDKiA

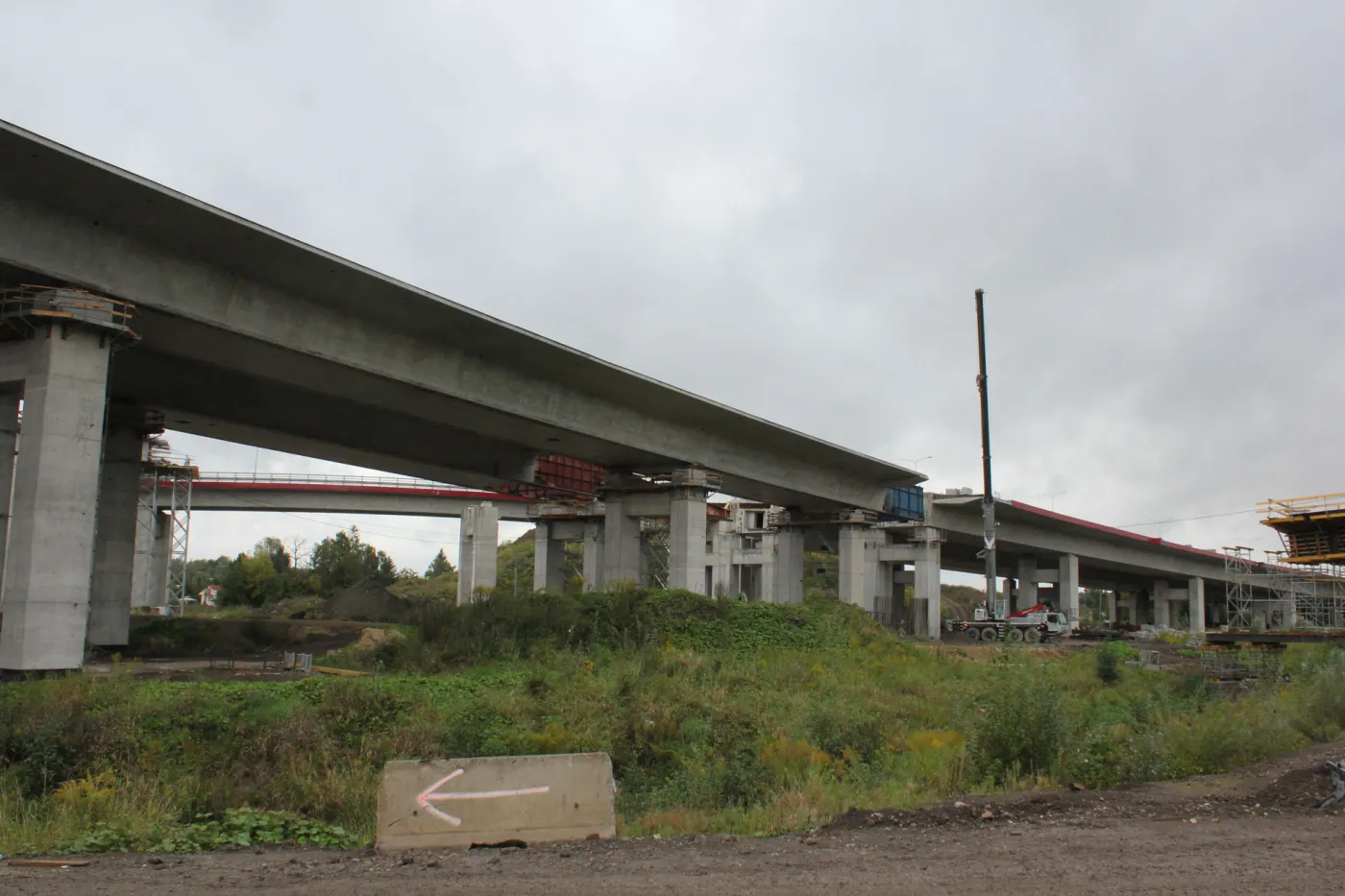

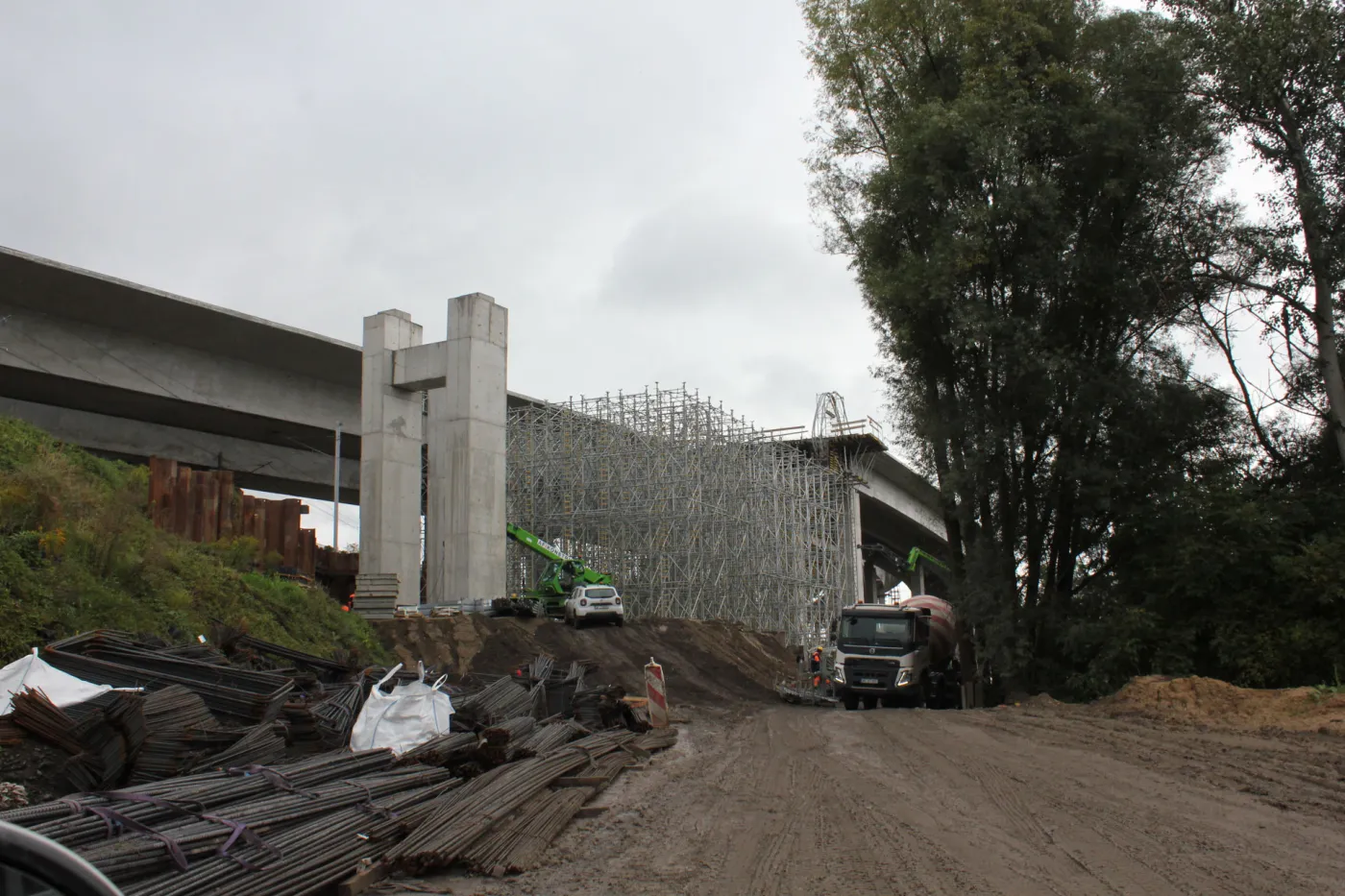

Węzeł Mistrzejowice to kluczowy fragment na trasie z Krakowa do Warszawy i jednocześnie największe wyzwanie inżynierskie na obwodnicy Krakowa, z powodu gigantycznych estakad. Właśnie zakończono proces nasuwania pierwszej z nich. Oto wideo i zdjęcia z operacji nasuwania pierwszej z estakad na węźle Mistrzejowice na krakowskim odcinku S7.

Pod Krakowem trwają prace budowlane na 5-kilometrowym fragmencie obwodnicy Krakowa, na którym znajduje się węzeł Mistrzejowice. GDDKiA podała, że właśnie zakończone zostało nasuwanie pierwszej z estakad, która jest fragmentem drogi ekspresowej S7 w kierunku Warszawy. Nasuwanie drugiej estakady, w kierunku węzła Nowa Huta i autostrady A4, ma zakończyć się w przyszłym tygodniu.

Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice

Rok budowy

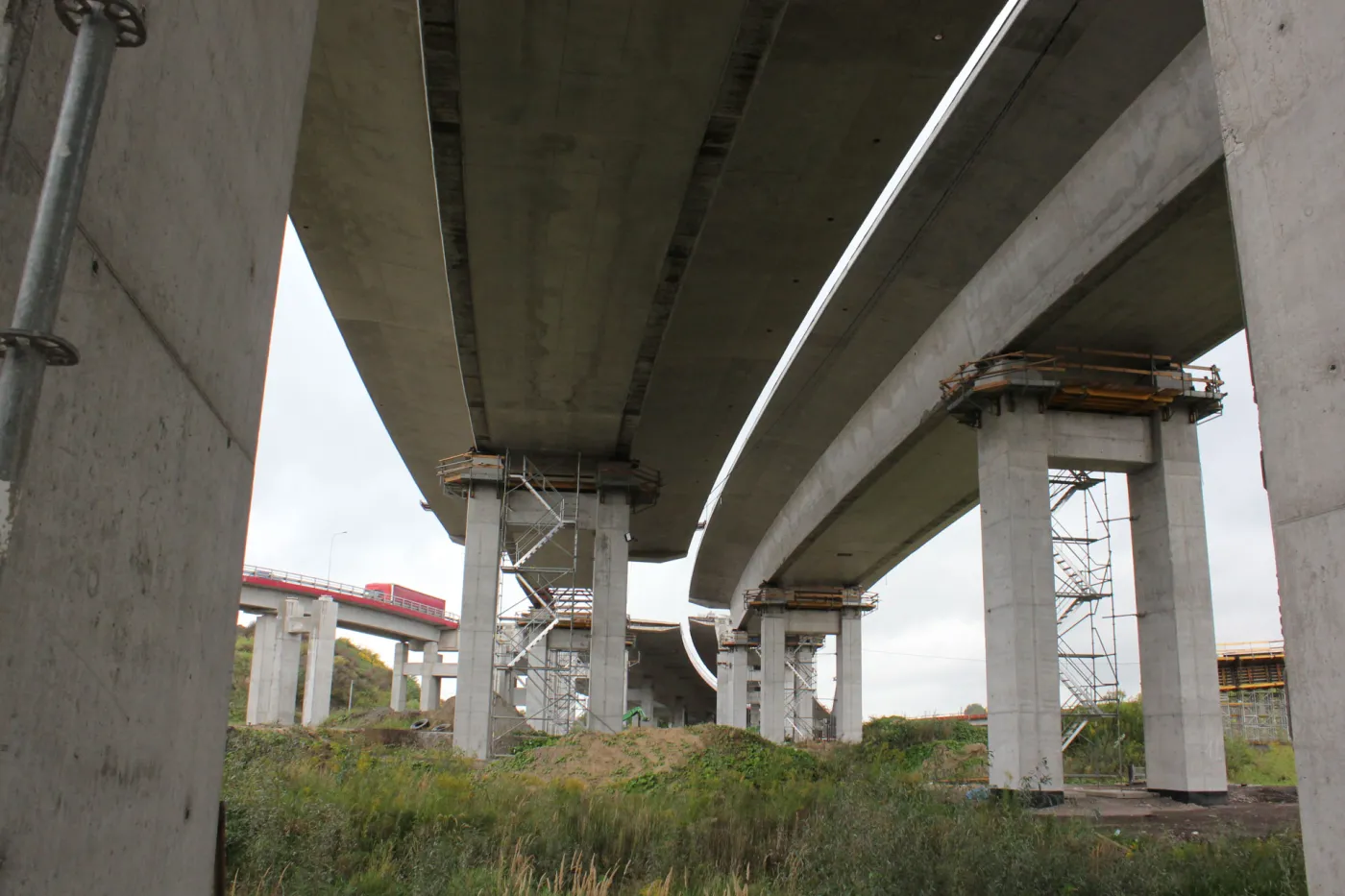

Budowa estakady ruszyła niemal dokładnie rok temu. Prace rozpoczęły się pod koniec września ubiegłego roku. Jezdnia w kierunku Warszawy, która właśnie jest na ukończeniu, ma 915 m. Estakada zbudowana jest z 40 segmentów, których łączna długość jest o pół metra większa. Większa łączna długość segmentów wynika z technologii montażu. Każdy kolejny segment montowany na estakadzie był sprężany z siłą 500 ton za pomocą specjalnych lin, przez co tracił nieco ze swych wymiarów, zyskując równocześnie wytrzymałość. Sprężanie wszystkich segmentów spowodowało skrócenie łącznego ich wymiaru o niespełna 0,5 proc., czyli pół metra.

Druga jezdnia, w kierunku Rzeszowa, będzie nieco dłuższa. Jej łączna długość to 942 m, na co składać się ma 41 segmentów. Nasuwanie ostatniego z nich ma zakończyć się jeszcze we wrześniu.

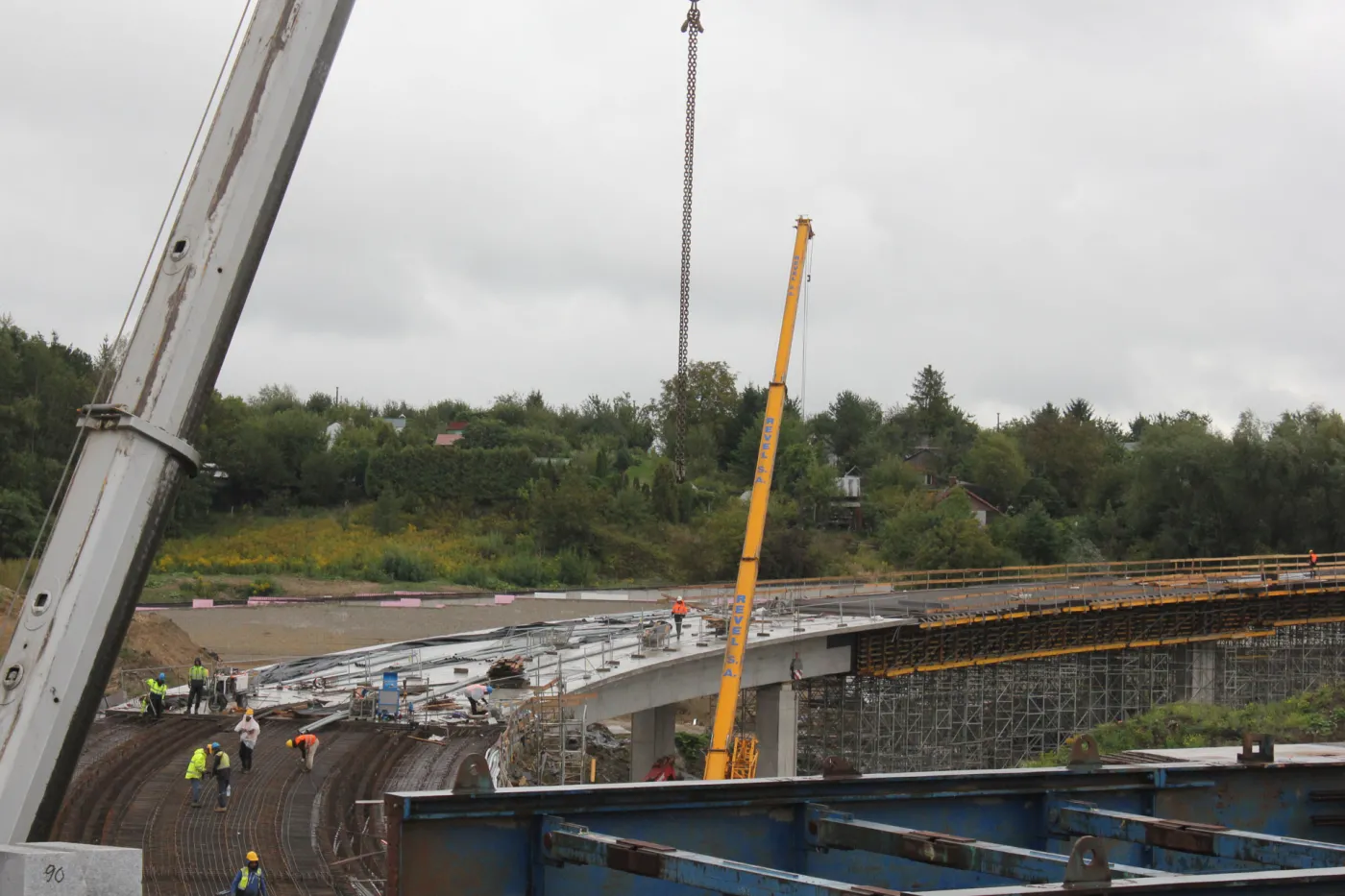

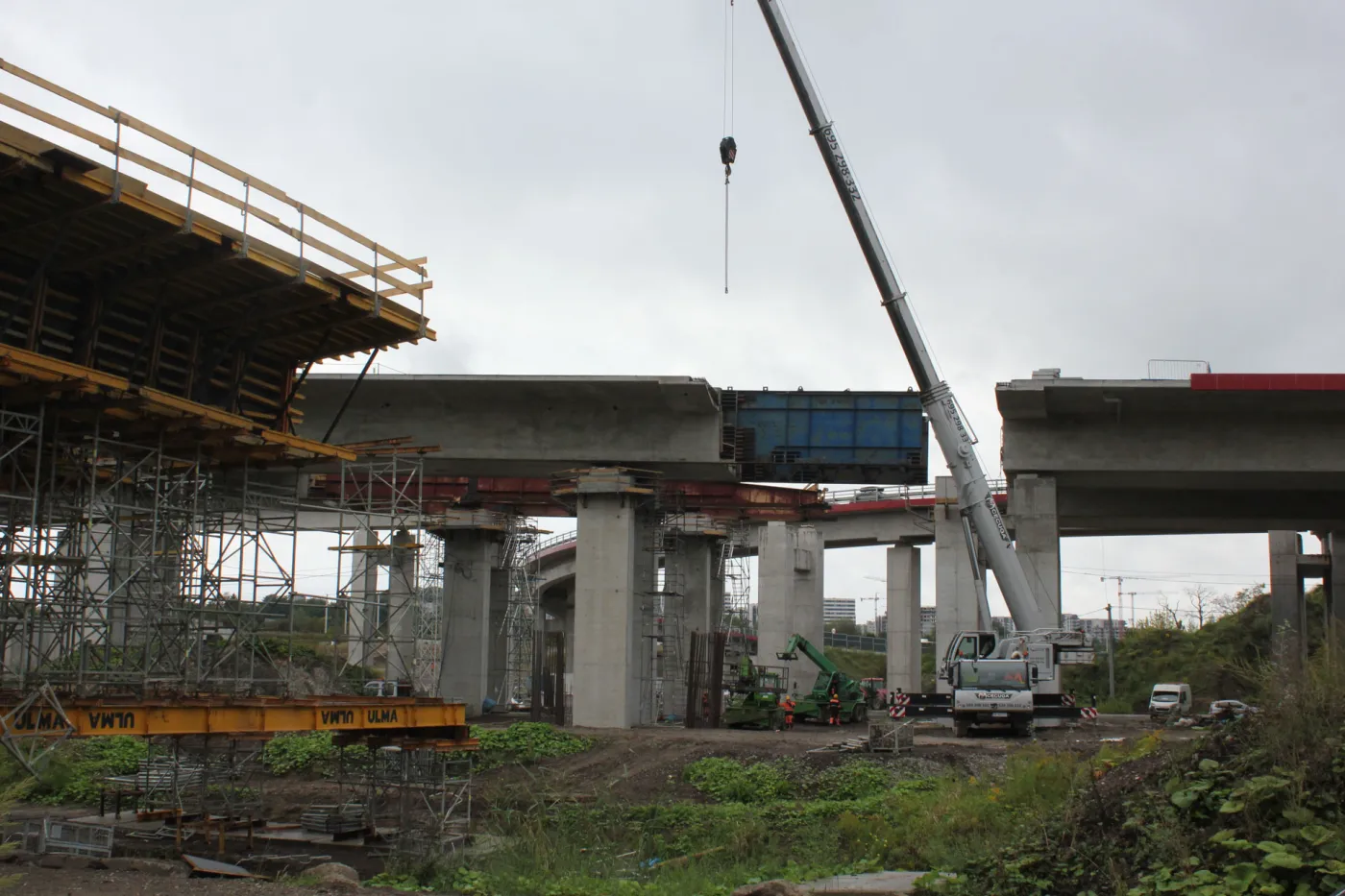

Każdego miesiąca wykonawca przygotowywał 3 do 4 segmentów dla każdej z jezdni. Wysuwanie jednego elementu trwało do 6 godzin, z prędkością od 7 do 10 cm na minutę. To maksymalnie 6 metrów na godzinę.

Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice

Technologia nasuwania

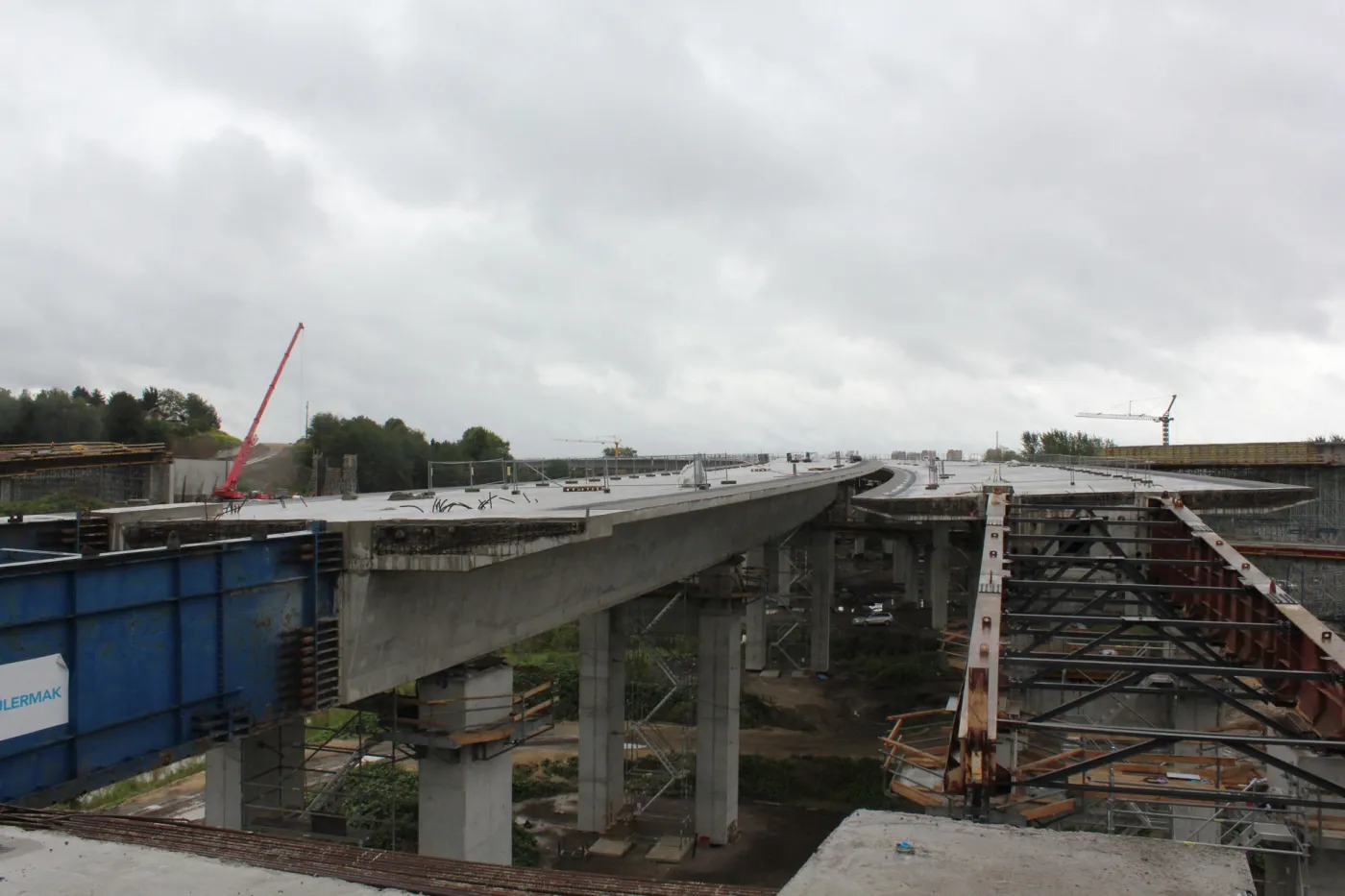

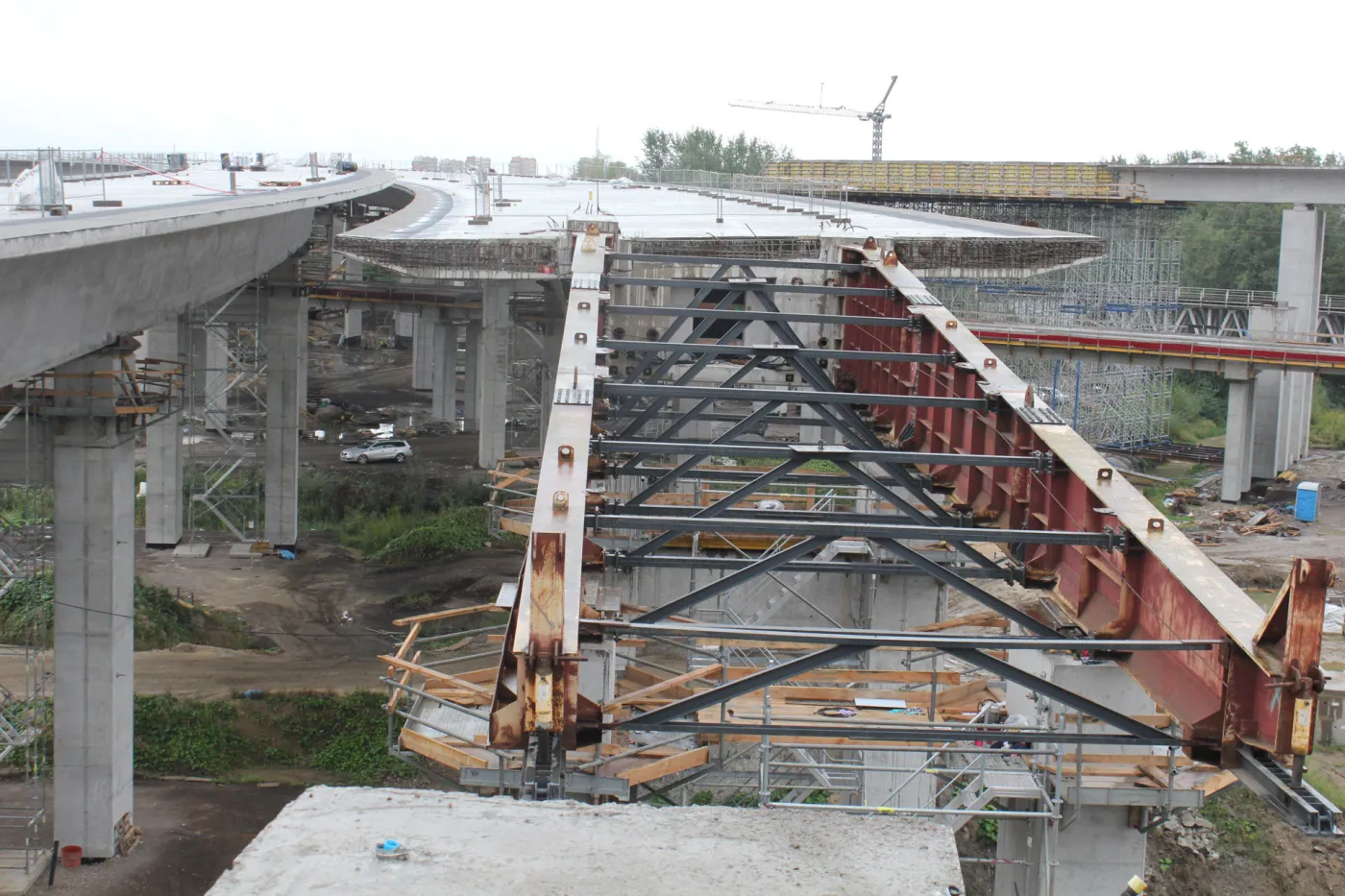

Nasuwanie głównej części estakady zakończyło się w ostatnich dniach sierpnia. Natomiast we wrześniu wykonawca stopniowo, etapami, dosuwał jej do samego końca, gdzie zamontowany jest dziób montażowy, czyli awanbek. Jest to stalowa konstrukcja połączona z pierwszym segmentem, która opiera się na przęśle przed segmentem i zapobiega zgięciu i złamaniu segmentu.

Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice
Budowa Węzła Mistrzejowice

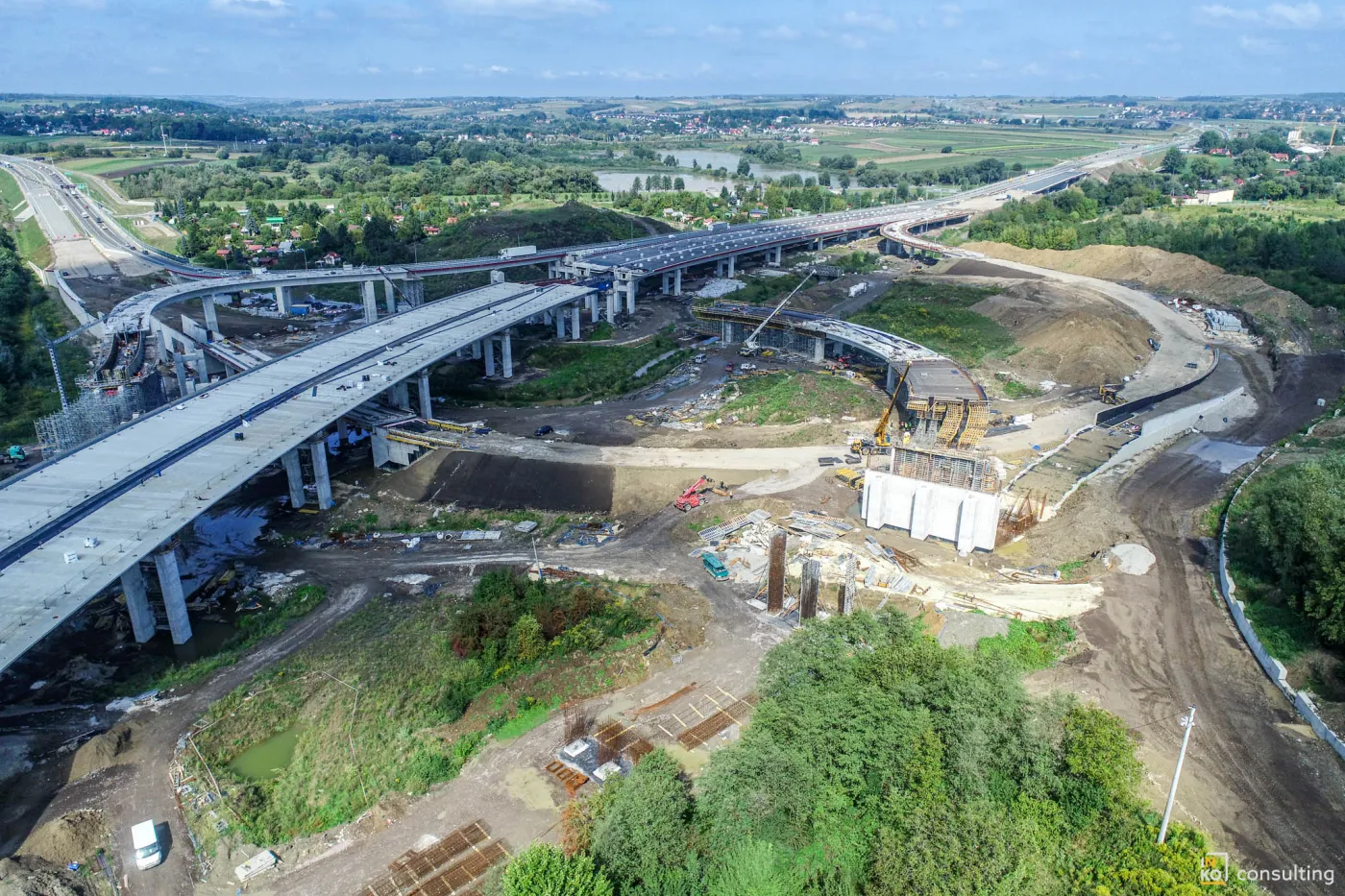

Trasa S7 Widoma - Kraków

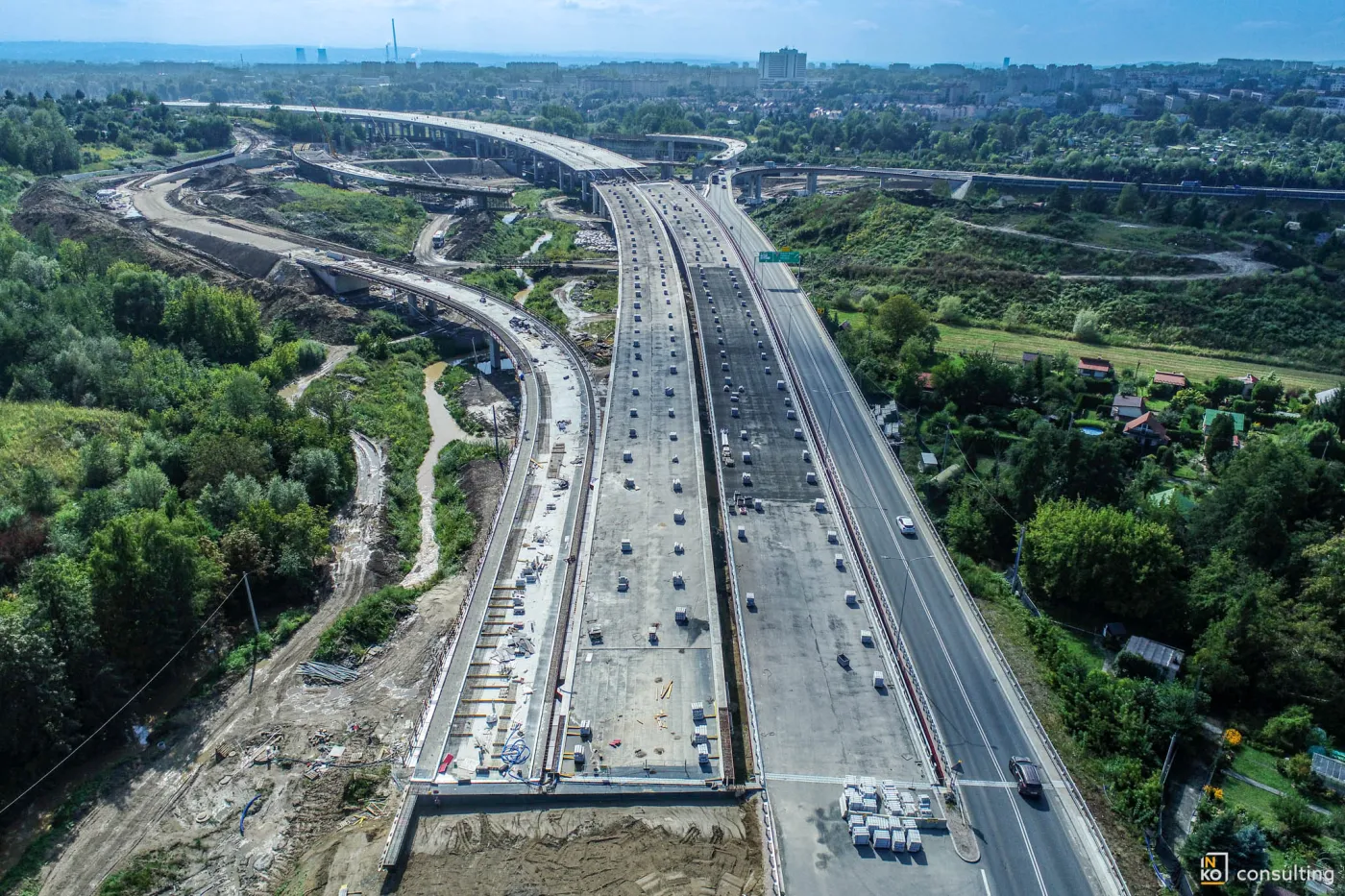

GDDKiA przypomina, że w grudniu do ruchu oddana została do użytkowania 13,3 km trasy od węzła Widoma do budowanego węzła Mistrzejowice. 5-kilometrowy odcinek od węzła Mistrzejowice do węzła Nowa Huta biegnie przez gęsto zabudowany teren, dlatego na tym odcinku powstanie 29 obiektów inżynieryjnych – mostów, wiaduktów i estakad.

Na 13,3 km S7 między węzłami Widoma i Mistrzejowice powstaje 34 takie obiekty inżynieryjne.

Z końcem tego roku GDDKiA planuje udostępnić kierowcom 2-kilometrowy odcinek między węzłami Grębałów i Nowa Huta. Na drugi odcinek, z węzłem Mistrzejowice trzeba będzie poczekań do połowy 2026 roku. Wtedy zostanie zamknięty pełny ring obwodnicy Krakowa.

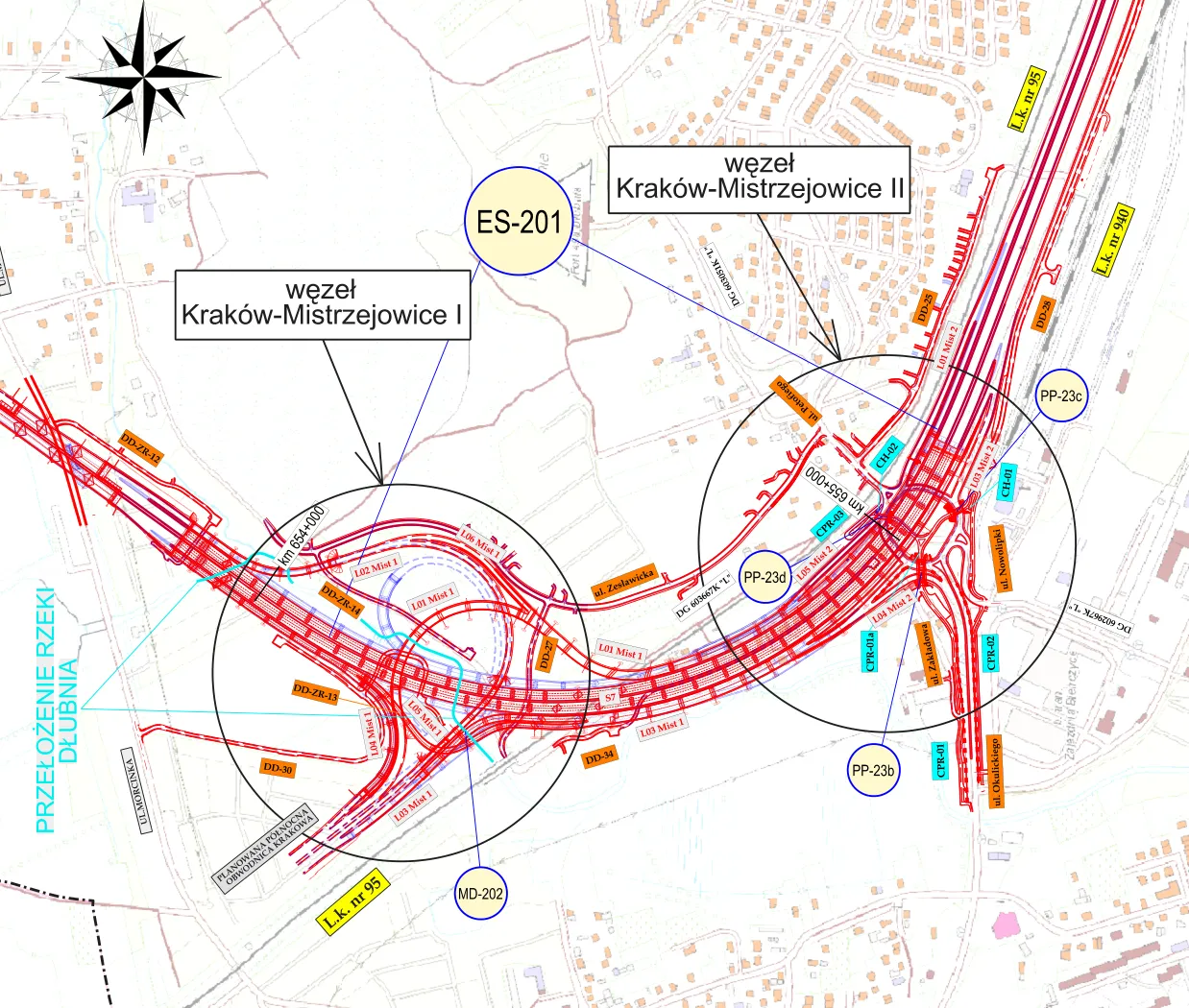

Przeprojektowany węzeł Mistrzejowice
Przeprojektowany węzeł Mistrzejowice
