Jak podała Generalna Dyrekcja Dróg Krajowych i Autostrad, aż 15 wykonawców złożyło oferty na realizację obwodnicy Pisza. Oferty zaprojektowania i budowy trasy o długości ponad 7 km wynoszą od 135 mln zł do 238,7 mln zł. Dwanaście z nich mieści się w budżecie inwestora, który przeznaczył na realizację tej inwestycji 220,6 mln zł. Złożone oferty będą teraz sprawdzane, aby wybrać najkorzystniejszą.

Oferty 15. wykonawców

Najtańszą propozycję o wartości 135,05 mln zł złożyło konsorcjum Polimex Infrastruktura (lider) i Polimex Mostostal z siedzibą w Warszawie. Najdrożej inwestycję wyceniła firma Strabag z siedzibą w Pruszkowie, której oferta opiewa na kwotę 238,65 mln zł, przekraczając budżet inwestora o około 18 mln zł.

Oto pełna lista ofert na budowę obwodnicy Pisza w ciągu dróg krajowych nr 58 i 63.

Lp. Nazwa oraz siedziba wykonawcy Cena ofertowa (zł brutto)
1 POLAQUA Sp. z o.o. Piaseczno 224 429 770,44 zł
2 INTOP Warszawa Sp. z o.o. Warszawa 167 518 682,63 zł
3 Trakcja S.A. Warszawa 183 509 618,17 zł
4 PORR S.A. Warszawa 151 947 982,35 zł
5 BUDIMEX S.A. Warszawa 161 645 210,10 zł
6 Konsorcjum: Lider: DOMOST Sp. z o.o. Małkinia Górna Partner: BIK PROJEKT Sp. o.o. Łomża Partner: RAITIL Sp. z o.o. Warszawa 231 483 783,54 zł
7 Duna Polska S.A. (dawniej Mota-Engil Central Europe S.A.) Kraków 174 415 889,00 zł
8 Mostostal Warszawa S.A. Warszawa 178 998 652,97 zł
9 STRABAG Sp. z o.o. Pruszków 238 651 946,53 zł
10 Konsorcjum: Lider: Aldesa Construcciones Polska sp. z o.o. Warszawa Partner: Aldesa Construcciones S.A. Madryt, Hiszpania 154 674 977,06 zł
11 Rubau Polska Sp. z o.o. Warszawa 183 187 926,16 zł
12 MIRBUD S.A. Skierniewice 206 309 706,72 zł
13 UNIBEP S.A. Bielsk Podlaski 146 877 625,21 zł
14 Konsorcjum: Lider: Polimex Infrastruktura Sp. z o.o. Warszawa Partner: Polimex Mostostal S.A. Warszawa 135 049 169,37 zł
15 Konsorcjum: Lider: P.H.U.B. Piotr Pawlica Drelów Partner: Wysowa Mosty Sp. z o.o. Stanisławów Pierwszy 167 279 290,79 zł

Zakres prac na obwodnicy Pisza 

Obwodnica Pisza zostanie wybudowania jako jednojezdniowa droga klasy GP (główna ruchu przyspieszonego) w ciągu dróg DK58 i DK63. Trasa będzie miała długość 7,4 km. Na trasie powstaną cztery ronda, które połączą trasę główną z istniejącym układem komunikacyjnym.

Na obwodnicy powstanie szesnaście obiektów inżynierskich, w tym: most nad rzeką Pisa z funkcją przejścia dla zwierząt, sześć wiaduktów, w tym dwa z funkcją przejścia dla zwierząt oraz dziewięć przejść dla małych zwierząt. 

Planowany termin rozpoczęcia robót budowlanych to III kwartał 2027 r. 

ikona lupy />

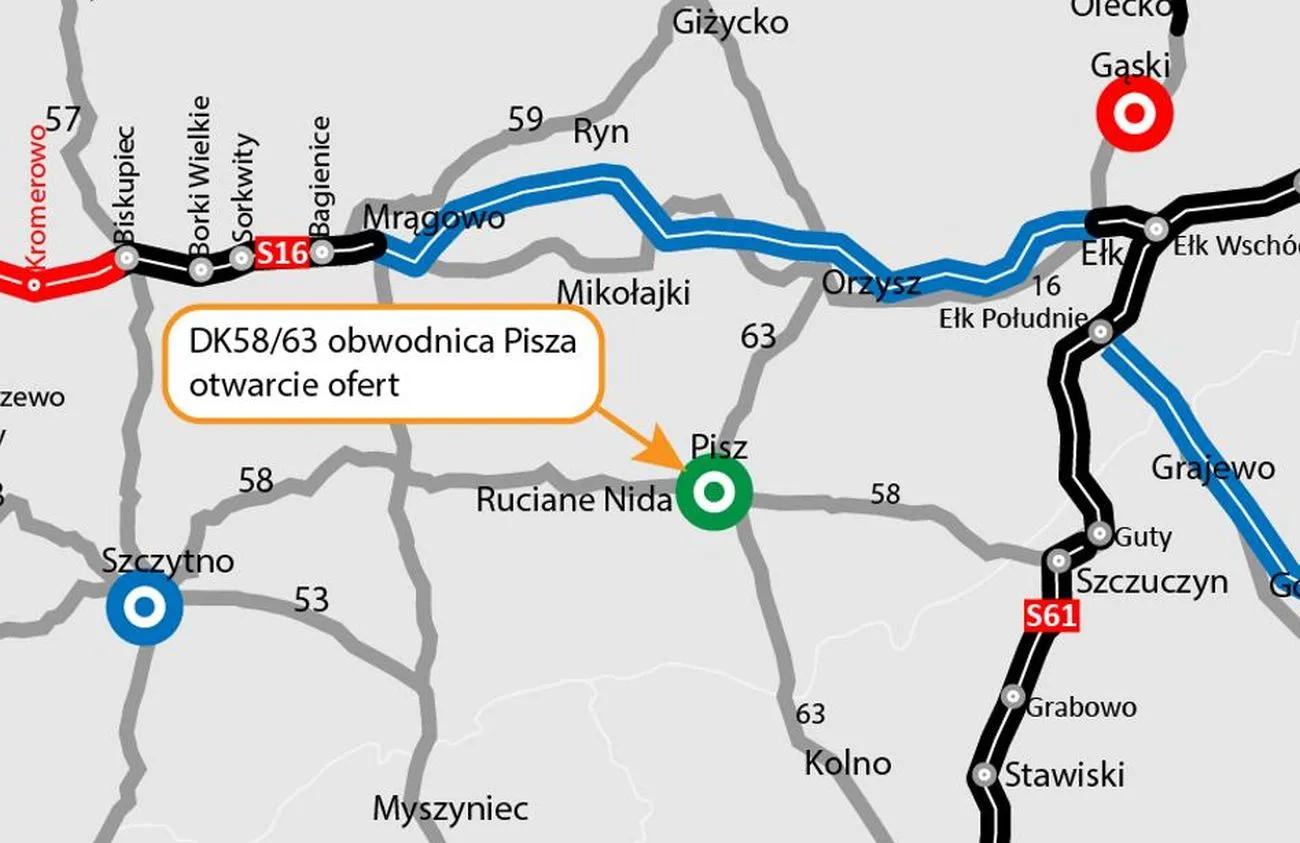

Obwodnica Pisza - lokalizacja / GDDKiA

Przebieg obwodnicy Pisza

Obwodnica rozpoczyna swój bieg na północ od Pisza na drodze krajowej nr 63., następnie przetnie drogę krajową nr 58 (ul. Olsztyńska) i zakończy swój bieg po południowowschodniej części Pisza na DK 63 na ulicy Warszawskiej.

Podstawowym celem inwestycji jest wyprowadzenie ruchu tranzytowego poza teren miasta, co poprawi przepustowość, warunki ruchu i bezpieczeństwo na drogach krajowych nr 58 i 63 oraz wyeliminuje uciążliwości ruchu tranzytowego dla mieszkańców Pisza.
